Xindadong Textiles – 容桔项目的进度更新报告 – 2019年9月12日

纺织厂
⦁ 对12-14/H-G轴的+6.9m横梁进行调准模板,组装钢筋;
⦁ 对+9.9m平面进行组装钢筋;
⦁ 对12-21/G-H; 23/E-H; 12-17/A-B; 22-23/A-D轴进行抹灰;
⦁ 对13-14/A-B轴+6.9m平面进行组装横梁模板。

准备原物料厂
⦁ 对 K-M/5-11 轴 3 楼进行组装支架;
⦁ 对A-B/16 -25 轴进行室内抹灰; 对B/1-9轴进行室外抹灰;
⦁ 对1/C-G 轴进行浇筑墙体支撑混凝土;
⦁ 对 L /11-17; L/1-5; A-B/9-16 轴 2 楼进行砌墙;

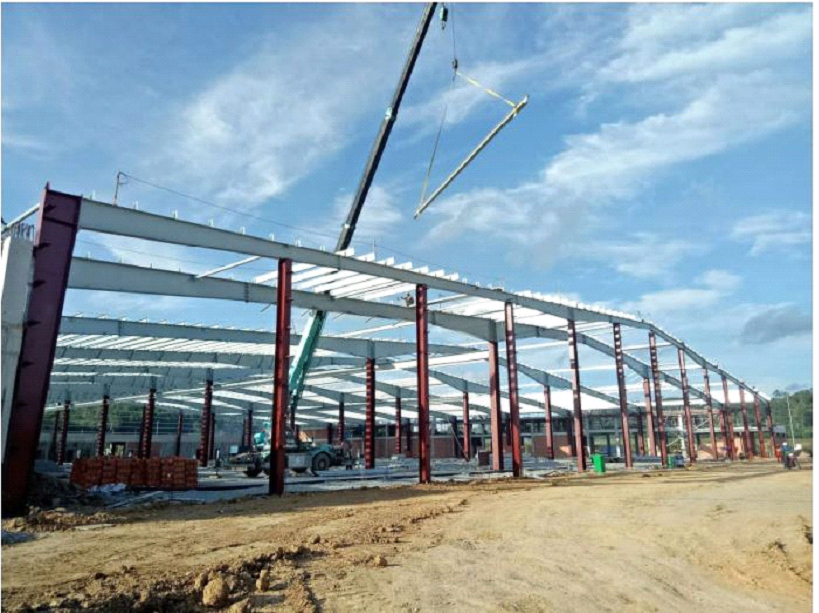

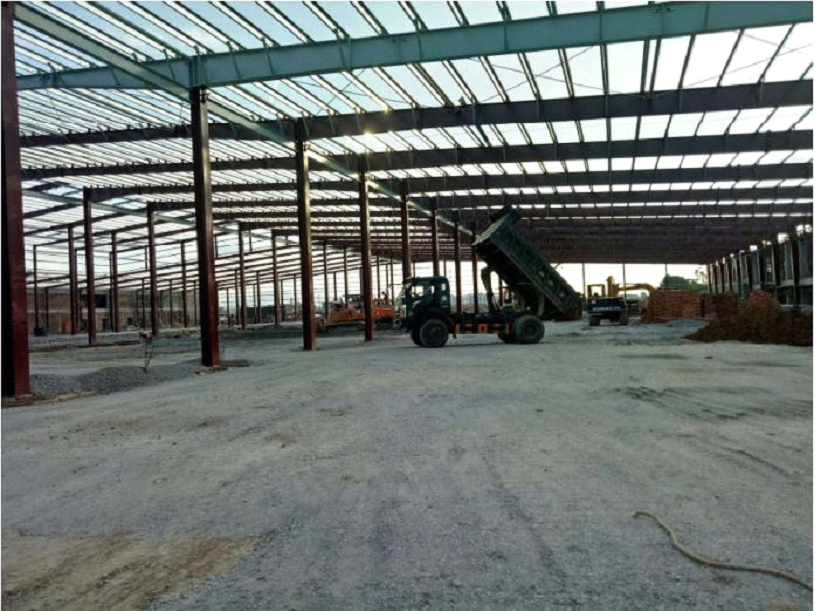

⦁ 对 5,6ZONE 进行组装钢结构。

废水处理区

⦁ 1号水池: 加工组装模板; 对水池盖子进行浇筑混凝土;
⦁ 3号水池: 磨光水池墙壁表面,组装模板钢筋;
⦁ 5号水池:对支撑横梁进行加工组装模板钢筋;
⦁ 4号水池:对表面进行完善磨光。

室外基础设施
⦁ 对D1, N3 路进行夯实压紧路基;
⦁ 对N1,D3路进行夯实压紧路基;对原物料厂区域的走廊进行平整土地。

宿舍
⦁ 对 1-15/A-D 轴 2 楼进行砌墙抹灰;
⦁ 对屋顶房进行加工组装浇筑混凝土。
⦁ 3 楼屋顶。

仓库
⦁ 暂不施工

保安室
⦁ 对 1号保安室地面横梁进行组装模板;

锅炉房
⦁ 对基础进行加工组装模板钢筋。

车棚
⦁ 对车棚进行碾压基地,填土平整土地。

消防泵房,水池
⦁ 对墙壁进行加工组装钢筋;

机电部分
⦁ 对纺织厂继续宁施工管道,对原物料厂进行剪接组装管道;
⦁ 对纺织厂和宿舍区进行剪接凿空,铺设排水管道, 竖起路灯;
⦁ 对纺织厂进行剪接,铺设火警管道, 铺设室外供水管道, 加工管道。
